SOMMERPAUSE? NICHT BEIM MAWV!
Wichtige Sanierungsmaßnahmen gewährleisten Versorgungssicherheit
Wenn der Sommer so richtig in Fahrt ist, schalten viele von uns einen Gang runter, legen die Füße hoch und genießen ein kühles Getränk. Für den MAWV Königs Wusterhausen bedeutet die warme Jahreszeit eher Bauzeit statt Auszeit. Denn Ferienwochen werden genutzt, um Netze und Anlage vorausschauend zu erneuern. Nur so ist die Versorgungssicherheit das gesamte Jahr über gewährleistet. Ein Überblick.





KÖNIGS WUSTERHAUSEN

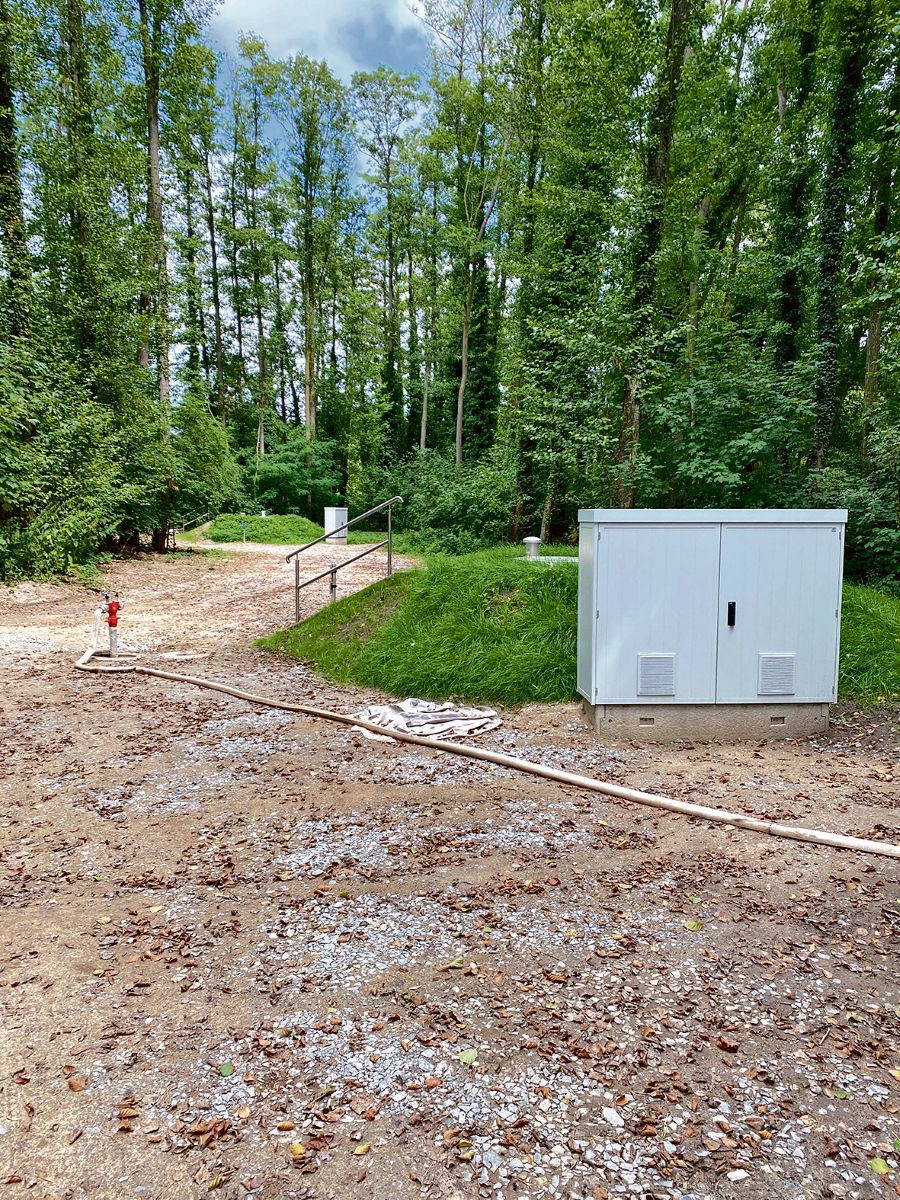

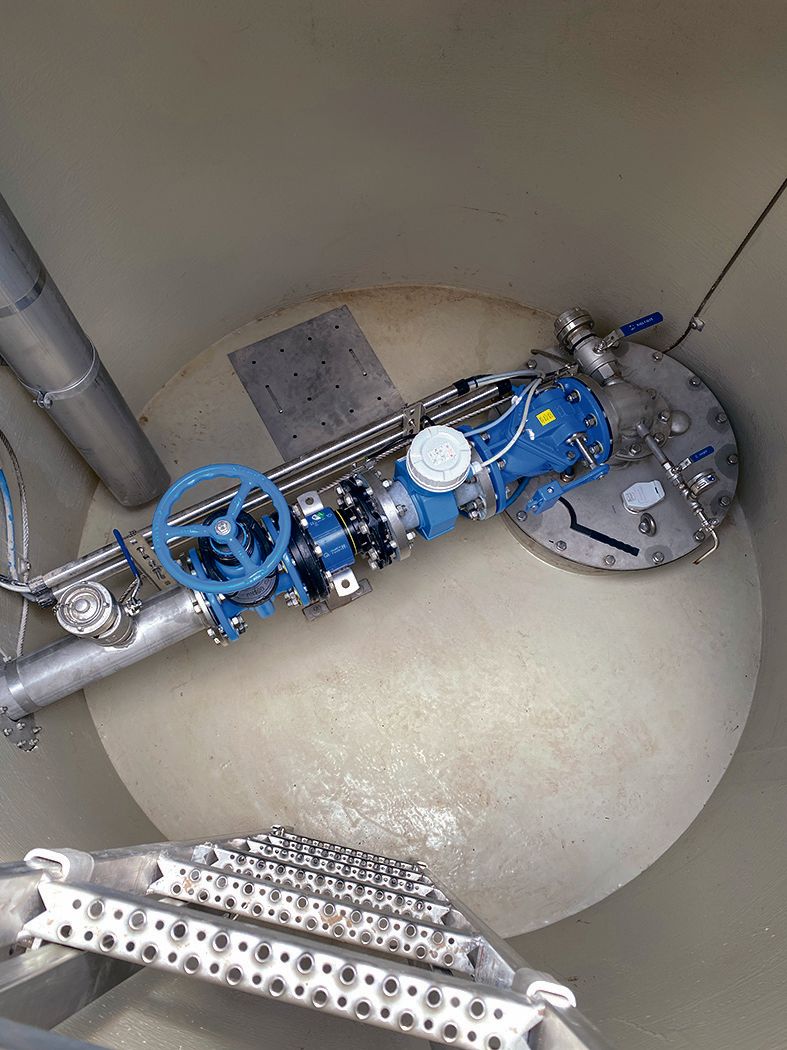

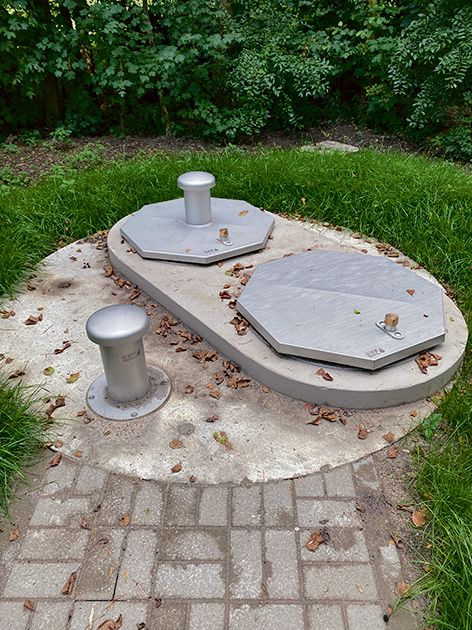

Brunnen sind das Herzstück der Wasserversorgung, wenn das Rohwasser fürs Lebensmittel Nr. 1 aus Grundwasser gewonnen wird. Sollten sie ausfallen – noch dazu im Sommer –, könnte das fatale Folgen für die Versorgung von Bevölkerung und Wirtschaft mit dem Lebenselixier haben. Im Wasserwerk Königs Wusterhausen hat der MAWV deshalb die Brunnen 4, 10, 11 und 17 erneuert.
- Planung: Arbeitsgemeinschaft GCI und BEV
Bauausführung:
- Brunnenbohrungen und Brunnenbau: Firma Brunnenbau Wilschdorf
- Rohrleitungs- und Wegebau zu den neuen Brunnen: Firma Ludwig Pfeiffer
- EMSR-Anlagen: Firma Elektrotechnik Loitz
- Baukosten: ca. 730.000 Euro
BESTENSEE

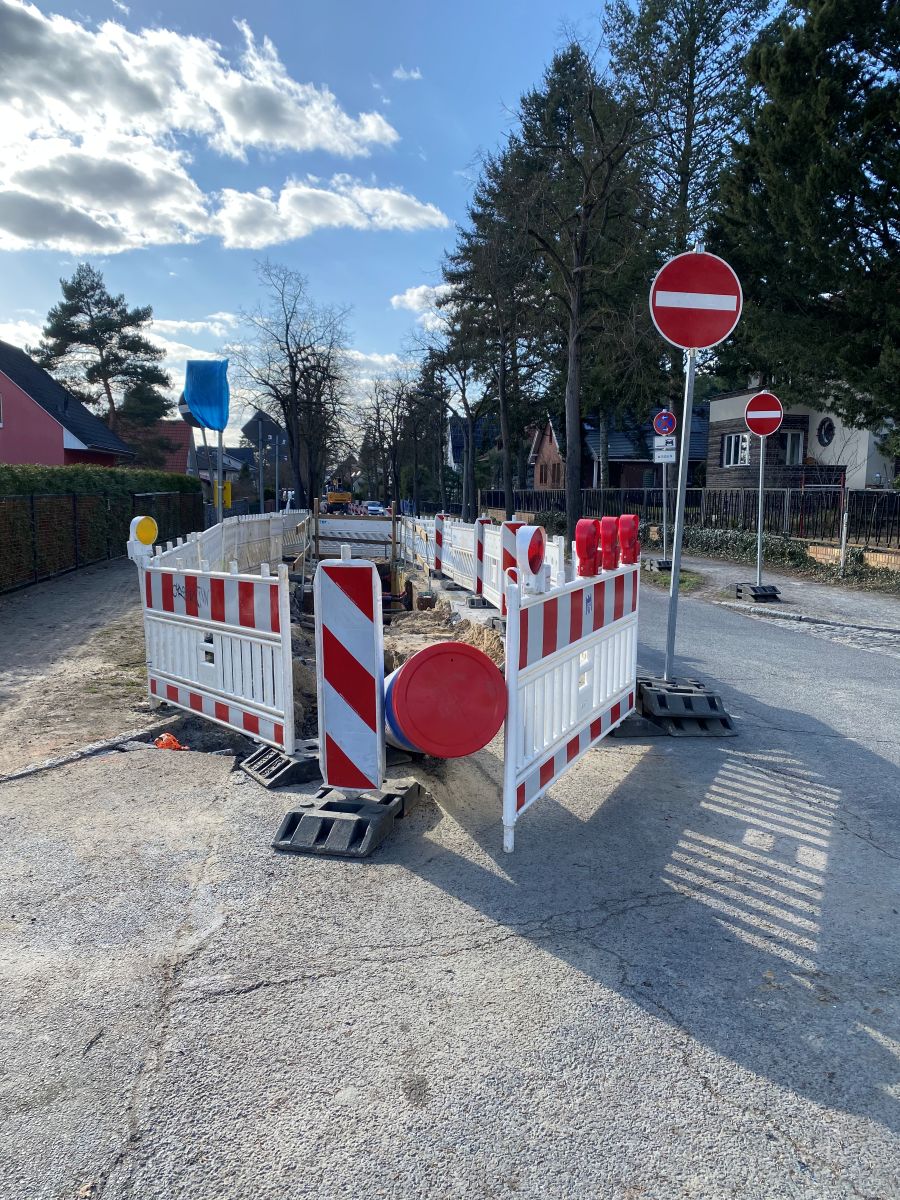

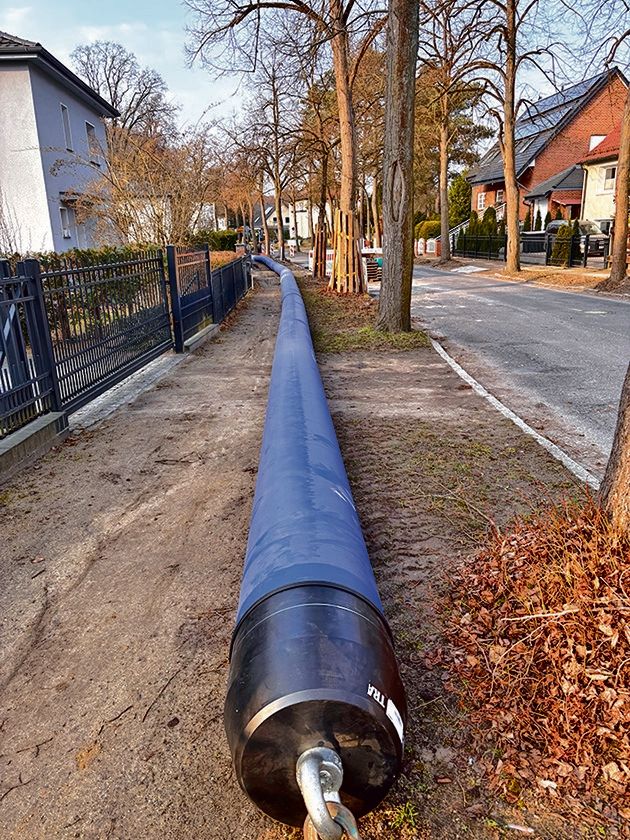

Die rund 400 Meter lange Leitung aus Asbestzement (DN 150) sorgte in der Vergangenheit wiederholt für Rohrbrüche. Nun wird sie durch eine langlebige, robuste Kunststoffleitung aus Polyethylen (DN 80) ersetzt. Damit die Straße nicht auf voller Länge aufgerissen werden muss, erfolgt die grabenlose Verlegung im Horizontalspülbohrverfahren. Dabei wird das neue Rohr unterirdisch in den alten Kanal eingezogen. Nur dort, wo die neue Leitung an die 27 Hausanschlüsse und die bestehenden Knotenpunkte angebunden wird, muss das Erdreich geöffnet werden.
Bauausführung:
- Firma ESO-Bau GmbH & Co. KG
- Baukosten: ca. 200.000 Euro
- Bauphase: Mitte Mai bis Anfang September
BEREITS ABGESCHLOSSEN IST DIESES PROJEKT IN BESTENSEE:
Erneuerung der Trinkwasserleitung im Schmiedeweg
Auch hier war die Asbestzement-Leitung stark rohrbruchgefährdet, auf etwa 250 Metern Länge wurde eine neue Polyethylen-Kunststoffleitung (DN 80) im Horizontalspülbohrverfahren verlegt. In offener Bauweise erfolgte nur die Umbindung der 12 Hausanschlüsse und der Knotenpunkte.
Bauausführung:
- Firma Emil Tepe GmbH & Co. Versorgungstechnik
- Baukosten: ca. 150.000 Euro
ZEUTHEN
Diese Wasserleitung ist die zentrale Transportverbindung zwischen den Wasserwerken in Eichwalde und Wildau. Gelegt in den 1930er Jahren, gab es hier bereits mehrere Havarien – eine Erneuerung war also notwendig. Die Leitungserneuerung erfolgte als Vorleistung für den anstehenden vollständigen Straßenausbau durch die Gemeinde Zeuthen.
Bauausführung:
- Firma TRP Bau GmbH in zwei Bauabschnitten
- Baukosten: ca. 750.000 Euro
